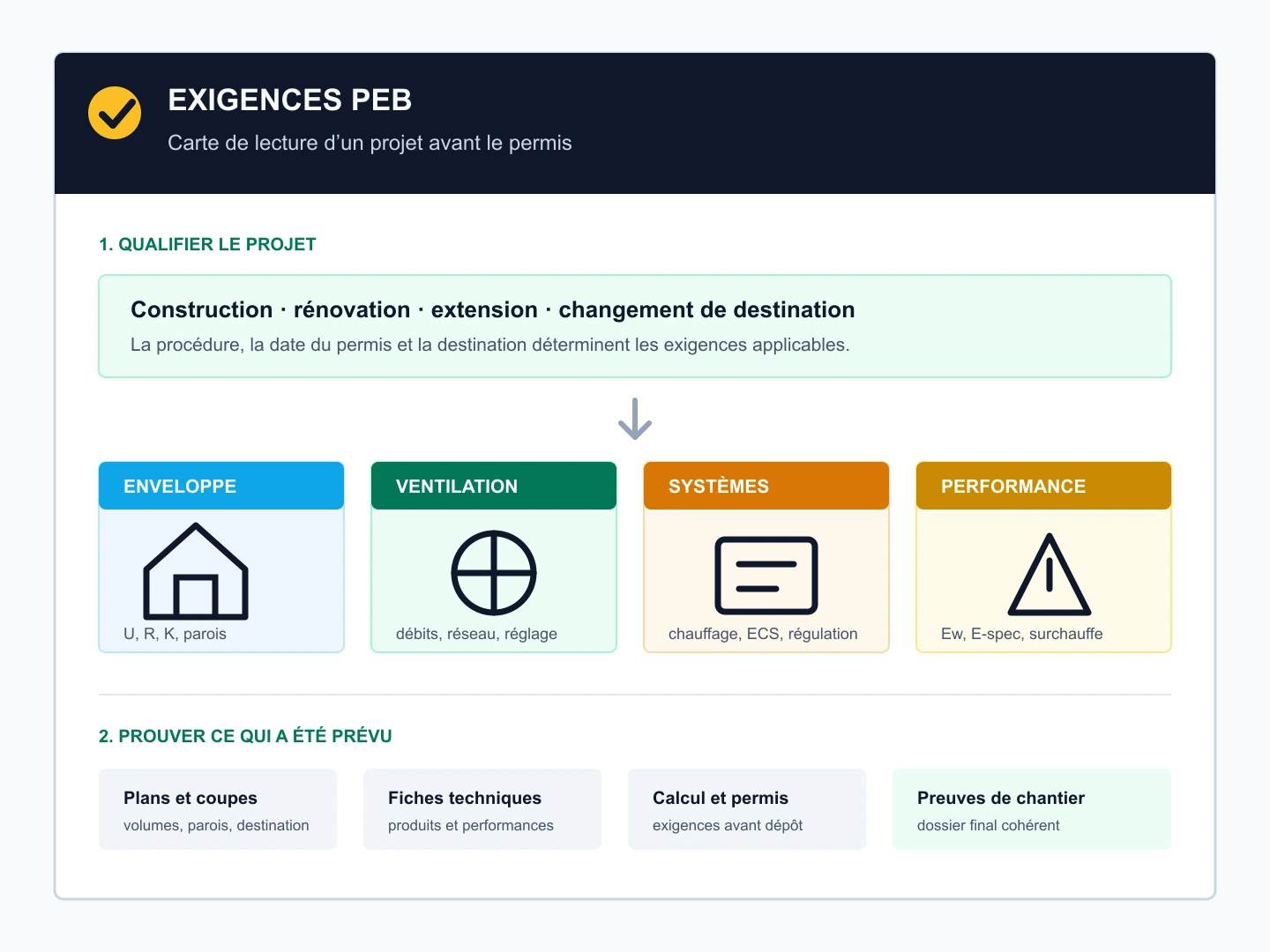

Exigences PEB en Wallonie : guide pratique
Exigences PEB en Wallonie : enveloppe, ventilation, systèmes, Ew, E-spec et documents à vérifier avant, pendant et après le permis.
Avant le permis
Repère de lecture pour situer cette étape dans votre projet.
La décision à prendre
Qualifier le projet avant de choisir les solutions techniques, puis organiser les preuves qui démontreront le respect des exigences PEB.
- 01
Les exigences PEB ne forment pas une liste unique : elles dépendent du type de travaux, de la destination, de la date du permis et de la partie réellement modifiée.
- 02
Enveloppe, ventilation, systèmes et performance globale doivent être cohérents dans le calcul, les plans et les preuves de chantier.
- 03
Les annexes techniques restent la référence pour les valeurs exactes ; ce guide aide à savoir quelles questions poser et à quel moment.
Contenu du guide
Les exigences PEB semblent parfois former une suite d’acronymes : U, R, K, Ew, E-spec, ventilation, surchauffe, renouvelable. En réalité, la logique est plus simple : la Wallonie vérifie que le projet est correctement qualifié, que ses choix techniques sont cohérents et que ces choix peuvent être prouvés du permis à la fin du chantier.
Ce guide répond à la question générale « quelles exigences PEB faut-il respecter en Wallonie ? ». Il ne remplace pas les annexes techniques ni l’analyse d’un dossier précis : il donne une méthode de lecture utile à un maître d’ouvrage, un architecte, un chef de projet ou une entreprise avant de figer un choix. Pour les évolutions entrées en vigueur en 2026, consultez le guide dédié aux nouvelles exigences PEB 2026.
La PEB n’est pas une liste unique à cocher
La première erreur consiste à chercher une liste universelle de chiffres à appliquer à tous les bâtiments. Le Décret PEB distingue la construction ou reconstruction, la rénovation importante, la rénovation simple, le changement de destination et les interventions sur les systèmes. La destination de l’unité compte également : logement individuel, logement collectif, bureau, enseignement, activité industrielle ou autre fonction ne se contrôlent pas toutes de la même manière.
La date de l’accusé de réception du permis est le second point de départ. Elle détermine la version de la réglementation et des exigences à utiliser. Enfin, dans un bâtiment existant, toutes les parois ne sont pas automatiquement concernées : la réglementation vise d’abord les éléments ajoutés, remplacés ou rénovés qui ont un impact sur la performance énergétique.
Le bon ordre de lecture d’un dossier PEB
01
Qualifier
Travaux, destination, volume protégé, date du permis.
02
Concevoir
Parois, vitrages, ventilation, chauffage et énergie renouvelable.
03
Calculer
Exigences applicables et résultat attendu avant le dépôt.
04
Prouver
Plans, fiches, rapports et éléments réellement exécutés.
Une maison neuve et une rénovation ne sont donc pas deux versions d’un même calcul. Elles peuvent partager des exigences de parois ou de ventilation, mais la portée du contrôle, les documents et les indicateurs de performance ne sont pas identiques.
Les quatre familles d’exigences à comprendre
Sans entrer dans chaque valeur de l’annexe C1 ou dans chaque débit de l’annexe C2/C3, les exigences se lisent à travers quatre familles qui se répondent.
Enveloppe
Limiter les pertes et les ponts faibles
Composition des murs, toitures, sols, vitrages, châssis, nœuds constructifs et continuité de l’isolation.
Ventilation et confort
Faire circuler l’air de façon maîtrisée
Débits, amenées d’air, extractions, réseau, réglage, confort d’été et, selon le projet, étanchéité à l’air.
Systèmes
Installer des équipements cohérents et documentés
Chauffage, eau chaude, refroidissement, régulation, calorifugeage, ventilation et photovoltaïque sont soumis à des règles propres.
Performance globale
Atteindre le résultat du projet dans son ensemble
Ew, E-spec, niveau K, risque de surchauffe et part d’énergie renouvelable, lorsque ces indicateurs s’appliquent.
Le calcul PEB ne cherche pas un équipement « magique ». Un générateur performant ne corrige pas automatiquement une paroi insuffisante, et un vitrage très performant ne compense pas un réseau de ventilation mal conçu. Les exigences servent à vérifier la cohérence de l’ensemble.
L’enveloppe : comprendre U, R et K sans jargon inutile
L’enveloppe est l’ensemble des parois qui séparent le volume protégé de l’extérieur, du sol ou d’un espace non chauffé : murs, toiture, sol, fenêtres, portes et jonctions.
- La valeur U exprime la facilité avec laquelle une paroi laisse passer la chaleur. Plus elle est basse, plus la paroi isole.
- La valeur R exprime la résistance thermique d’un matériau ou d’une couche. Plus elle est élevée, plus elle résiste au passage de la chaleur.
- Le niveau K donne une lecture globale de l’isolation du bâtiment ou de l’unité dans les situations où il est exigé.
Les valeurs exactes Umax ou Rmin se trouvent à l’annexe C1 de l’AGW. Elles ne se choisissent pas à partir d’une épaisseur d’isolant annoncée dans un devis : il faut vérifier la composition complète de la paroi, les couches conservées, les matériaux, les menuiseries et les raccords.
Pour une rénovation simple ou importante, les exigences visent les éléments de construction modifiés ou ajoutés. Cela ne signifie pas que le reste du bâtiment est sans intérêt, mais évite d’exiger sans nuance la mise à niveau intégrale d’une façade non touchée par le permis. Lors d’un changement de destination, le niveau K65, les valeurs U/R et la ventilation doivent être examinés pour l’unité qui devient chauffée.
Question de réunion utile. Pour chaque paroi du projet, peut-on dire si elle est conservée, rénovée, remplacée ou créée ? Si cette réponse n’apparaît pas clairement sur les plans et dans le descriptif, le calcul et les preuves de chantier deviendront fragiles.
Ventilation, étanchéité et confort d’été : trois sujets distincts
La ventilation n’est pas une fuite d’air et l’étanchéité à l’air ne remplace pas la ventilation. La première organise l’apport d’air neuf et l’extraction de l’air vicié. La seconde limite les passages d’air involontaires à travers les raccords de l’enveloppe.
Pour un logement individuel, la ventilation relève généralement de l’annexe C2 ; pour de nombreuses unités non résidentielles, elle relève de l’annexe C3. Le projet doit préciser les locaux desservis, les débits, les amenées et extractions, les gaines, les bouches, les réservations et la méthode de réglage ou de mesure attendue.
Le risque de surchauffe constitue une autre vérification. Il dépend notamment des baies vitrées, de leur orientation, des protections solaires, de l’inertie, de la ventilation nocturne et de la stratégie de refroidissement. Pour une unité résidentielle individuelle neuve soumise à l’article 10/2, l’indicateur de surchauffe est limité à 6 500 K.h. Cela se joue souvent au moment du plan de façade, pas après la commande des châssis.
Un test Blower Door peut aider à objectiver l’étanchéité réelle de l’enveloppe. Il n’est pas une obligation systématique, mais un test intermédiaire permet souvent de corriger des défauts tant que les raccords restent accessibles.
Systèmes : ce que la loi attend au-delà du choix du générateur
Les exigences PEB ne concernent pas seulement l’étiquette énergétique d’une chaudière ou d’une pompe à chaleur. L’annexe C4 vise les systèmes lorsqu’ils sont installés, remplacés ou modernisés : performance, intégration correcte, dimensionnement, réglage, contrôle et documentation.
En pratique, cela demande de prévoir :
- une note de dimensionnement pour les générateurs concernés ;
- une régulation cohérente avec les émetteurs et les besoins du bâtiment ;
- l’isolation des conduites ou des accessoires lorsqu’elle est requise ;
- les mesures de débits et les rapports de ventilation lorsqu’ils sont applicables ;
- les caractéristiques exactes des équipements réellement posés, pas seulement celles envisagées au permis.
Pour les produits concernés, la réglementation européenne Ecodesign et étiquetage énergétique fixe des exigences d’efficacité et d’information. La fiche Ecodesign / ErP du fabricant, parfois appelée fiche produit ou fiche de performance énergétique, devient alors l’une des pièces les plus utiles au Responsable PEB : elle permet d’identifier sans ambiguïté le modèle réellement installé et ses données techniques.
La fiche à demander avant commande. Demandez la fiche Ecodesign/ErP du modèle exact, pas seulement la brochure commerciale de la gamme. Selon l’équipement, elle peut renseigner la puissance, le rendement saisonnier, le COP ou le SCOP, les performances en eau chaude, la classe énergétique, le niveau sonore et les caractéristiques de régulation. Ce sont souvent les données nécessaires pour encoder un système sans reconstituer ses performances à partir d’informations incomplètes.
La fiche Ecodesign/ErP ne remplace ni le calcul PEB, ni la note de dimensionnement, ni les rapports de mise en service ou de ventilation. Elle fournit toutefois la base documentaire qui permet de relier le système annoncé dans les plans au système effectivement posé sur chantier.
La question à poser n’est donc pas uniquement « quel système choisir ? », mais aussi « quelles données devront être disponibles pour démontrer son dimensionnement, son réglage et sa mise en œuvre ? ». Cette anticipation évite qu’une fiche manquante ou un remplacement de dernière minute bloque la clôture du dossier.
Ew, E-spec, K et énergie renouvelable : situer les indicateurs du neuf
Pour une unité résidentielle individuelle construite ou reconstruite avec un accusé de réception de permis postérieur au 31 décembre 2020, l’article 10/2 de l’AGW fixe notamment les repères suivants :
| Indicateur | Ce qu’il vérifie | Repère pour une unité PER neuve |
|---|---|---|
| Ew | Performance énergétique globale du projet | Ew ≤ 45 |
| E-spec | Consommation spécifique annuelle d’énergie primaire calculée | E-spec ≤ 85 kWh/m².an |
| K | Niveau d’isolation thermique global | K ≤ 35 |
| Surchauffe | Risque de températures excessives en été | Indicateur ≤ 6 500 K.h |
| Énergie renouvelable | Part d’énergie provenant de sources renouvelables | À vérifier selon la date de réception du permis et la catégorie de bâtiment |
Ces chiffres ne constituent pas une recette de conception. Une unité PEN, un immeuble à appartements, une école ou un projet mixte suit une grille liée à sa destination et, dans certains cas, à la répartition de ses fonctions. La date de réception du permis détermine aussi les obligations relatives à la part renouvelable et aux systèmes autorisés.
Pour les obligations applicables aux permis reçus à partir de 2026, notamment la part d’énergie renouvelable et le cadre applicable au mazout et au charbon, consultez le guide Nouvelles exigences PEB 2026.
Ce qui change selon la nature des travaux
| Projet | Exigences à prioriser | Document ou preuve clé |
|---|---|---|
| Construction ou reconstruction | Enveloppe, ventilation, Ew, E-spec, K, surchauffe, énergie renouvelable et systèmes. | Déclaration initiale, étude de faisabilité, plans, calcul et suivi des choix exécutés. |
| Extension qualifiée comme construction | Même logique qu’une construction lorsque le volume créé dépasse 800 m³, que le volume existant est au moins doublé ou que les systèmes et 75 % de l’enveloppe sont remplacés. | Plans avant/après, volumes protégés, parois et systèmes concernés. |
| Rénovation importante | Valeurs U des parois modifiées ou ajoutées, ventilation et cohérence des systèmes pour la partie rénovée. | Déclaration initiale et dossiers techniques des parois et systèmes exécutés. |
| Rénovation simple | Valeurs U/R et ventilation sur les éléments effectivement rénovés ou ajoutés. | Déclaration simplifiée, tableau des valeurs U et débits de ventilation. |
| Changement de destination | K65, valeurs U/R des éléments modifiés et ventilation de la nouvelle destination. | Déclaration simplifiée et note de calcul K pour le volume devenu chauffé. |
Une extension et une rénovation ne s’analysent donc pas uniquement en mètres carrés. Le guide Extension PEB en Wallonie détaille les critères de volume et de systèmes. Pour un volume non chauffé qui devient un logement, le guide sur la déclaration PEB simplifiée et celui sur la transformation d’une grange ou d’un hangar donnent des repères plus ciblés.
Les grands projets peuvent en outre relever d’exigences d’électromobilité. Par exemple, les bâtiments non résidentiels à construire ou faisant l’objet d’une rénovation importante avec plus de dix emplacements de stationnement peuvent devoir prévoir un point de recharge et une infrastructure de raccordement. Ce sujet se vérifie très tôt avec l’architecte, l’ingénieur techniques spéciales et le gestionnaire du parking.
Du permis au chantier : les preuves font partie de l’exigence
Une exigence PEB n’est pas seulement un résultat à annoncer dans un logiciel. La déclaration initiale décrit les mesures prévues avant le permis ; la déclaration finale repose sur ce qui a été réellement mis en œuvre. Entre les deux, le dossier doit pouvoir expliquer les écarts, les produits choisis et les performances retenues.
Le réflexe chantier à adopter
Prendre la preuve avant qu’elle disparaisse derrière une finition.
Avant pose
Composition validée, fiche produit, détail de raccordement et localisation sur plan.
Pendant pose
Photos utiles des couches cachées, membranes, isolants, gaines et traversées.
À la réception
Rapports de ventilation, systèmes, réglages, essais et numéros de modèles installés.
Avant la déclaration finale
Comparer systématiquement les preuves au calcul et aux plans actualisés.
Pour une procédure complète, la déclaration PEB initiale organise les informations à stabiliser avant le dépôt. La déclaration PEB finale explique ensuite comment les données exécutées et les preuves servent à clôturer le dossier.
Utiliser ce guide en réunion d’avant-projet
Avant de demander un calcul définitif, posez ces cinq questions à l’équipe de projet :
- Quel régime PEB s’applique exactement ? Construction, rénovation, extension, changement de destination ou intervention sur un système ne déclenchent pas la même vérification.
- Quelles parois et quels volumes sont réellement dans le permis ? Les plans doivent rendre visible la limite du volume protégé, l’existant conservé et les éléments modifiés.
- Quelle stratégie enveloppe, ventilation et systèmes est retenue ? Chaque réponse doit se retrouver dans les plans, le descriptif et les fiches techniques.
- Quel indicateur global faut-il atteindre ? Pour un neuf, Ew, E-spec, K, surchauffe et renouvelable se lisent ensemble ; pour l’existant, la priorité peut porter sur les éléments modifiés et la ventilation.
- Qui collecte les preuves et à quel moment ? Cette répartition doit être claire avant les commandes et avant que les ouvrages soient refermés.
Cette méthode ne remplace pas le calcul réglementaire. Elle permet d’arriver au calcul avec des choix lisibles, un dossier complet et moins de corrections tardives. Pour une construction neuve, poursuivez avec le guide Responsable PEB pour une construction neuve. Pour tester rapidement une situation courante, utilisez l’assistant de procédure.
Sources officielles de la Wallonie
À préparer
La fiche de contrôle PEB d’un avant-projet
- Qualifier les travaux, la destination de chaque unité PEB, le volume protégé et la date attendue de l’accusé de réception du permis.
- Identifier les parois créées, rénovées ou remplacées, avec leurs compositions, vitrages, détails de raccordement et protections solaires.
- Définir le principe de ventilation, les locaux desservis, les réservations, les débits et les exigences de réglage ou de mesure à prévoir.
- Documenter le chauffage, l’eau chaude, le refroidissement éventuel, la régulation, les réseaux et les fiches Ecodesign/ErP des systèmes retenus.
- Prévoir qui conservera les plans mis à jour, fiches techniques, photos, rapports de systèmes et autres preuves utiles à la déclaration finale.
Réponses concrètes
Questions fréquentes sur ce guide
Les réponses ci-dessous apportent un premier repère. Les plans et le permis permettent ensuite de confirmer la démarche applicable à votre projet.
Les exigences PEB sont-elles identiques pour tous les projets ?
Non. La destination du bâtiment, le type de travaux, la date de réception du permis et les parties réellement modifiées déterminent les exigences. Une maison neuve, un bureau, une rénovation simple et un changement de destination ne se vérifient donc pas avec la même grille.
Une pompe à chaleur ou des panneaux solaires suffisent-ils à respecter la PEB ?
Non. Ces équipements influencent le calcul, mais ne remplacent ni une enveloppe cohérente, ni la ventilation, ni le respect des exigences de systèmes. Le résultat dépend de l’ensemble du projet et des données retenues dans la méthode de calcul.
Quels documents faut-il conserver pendant le chantier ?
Conservez les plans mis à jour, fiches techniques, compositions de parois, caractéristiques des menuiseries, rapports de ventilation et de systèmes, ainsi que les preuves des éléments qui seront ensuite masqués. Ils permettent de rapprocher le projet exécuté de la déclaration finale.
